Plánování kooperací |
Top Previous Next |

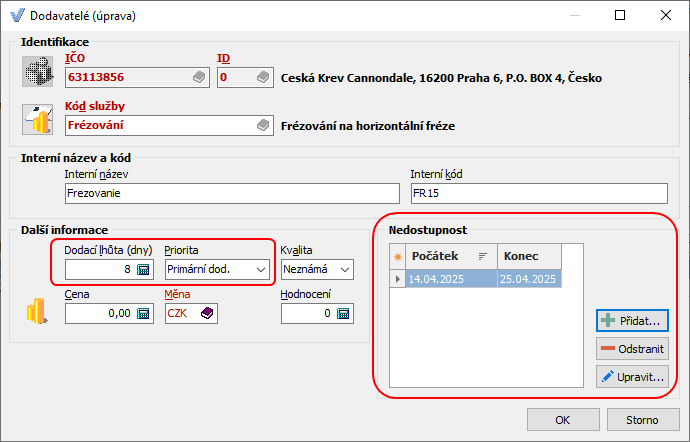

Seznam témat: Funkce plánování kooperací je standardní součástí algoritmu plánování výroby. Kooperace mohou být součástí technologického postupu libovolného dílu a jako takové je tedy možno je pořizovat v kusovníku do seznamu operací nebo v požadavku na výrobu případně i ve výrobním příkazu. Kooperace je možno do technologického postupu vybírat z číselníku prací a služeb, kde jsou uvedeny pod typem nakupovaná služba. Nabízeny jsou pouze ty služby, které mají zatrženo použití v modulu výroba Dialogové okno kooperace (nakupované služby) Pro plánování kooperací jsou důležité dva aspekty: Dodovatelé - každá kooperace může mít seznam dodavatelů, z nichž jeden z nich může být označen jako primární. Dodací lhůta takto označeného dodavatele bude použita pro výpočet plánovaného termínu dodání kooperace. Dialogové okno primárního dodavatele s dodací lhůtou a intervaly nedostupnosti Nedostupnost - časové období, kdy daná kooperace nebude k dispozici, může být evidováno buď přímo u kooperace (samostatná záložka na dialogu kooperace) nebo u jednotlivých dodavatelů (viz obrázek výše) Dialogové okno kooperace se zobrazením intervalů nedostupnosti kooperace V technologickém postupu jsou pak informace o kooperaci uloženy na záložce Kooperace v seznamu operací Dialogové okno operace technologického postupu - záložka Kooperace Pro plánování samotné kooperace je naprosto klíčovým údajem dodací lhůta. Tu lze plnit několika způsoby:
Dodací lhůta bude pro plánování kooperace použita pouze v případě, že neeexistuje vydaná objednávka na kooperaci. Pokud vydaná objednávka existuje, použije se logicky termín dodání. Pokud existuje potvrzení objednávky, použije se přednostně termín z tohoto potvrzení. Dialogové okno kooperace s vydanou objednávkou Položka vydané objednávky s termínem dodání Potvrzení vydané objednávky s potvrzeným termínem
|
